Atraminė sienos įrengimas

Atraminė sienutė – tai siena, kurios turi atlaikyti sulaikomos medžiagos slėgį. Sienos pamatą sudaro gelžbetoniniai poliai ir pamatinė sija. Atraminė sienutė montuojama iš HAUS klojinių blokų. Priklausomai nuo atraminės sienutės aukščio ir veikiančių apkrovų, parenkami HAUS P6-20 arba HAUS P6-30 betoniniai blokai.

Mūro gaminiai pagal LST EN 1996-1-1:2005 reikalavimus turi būti perrišami perstumiant gaminius atstumu a:

atramine sienute



a ≥ 0,4 · hu mm,
≥ 40 mm, kai hu ≤ 250 mm







Mažiausias mūro gaminių perrišimo perstumiant ilgis 10 cm. Rekomenduojamas perrišimo perstumiant ilgis – 25 cm.
Rostverko kampuose, norint pravesti išilginę armatūrą, turi būti išpjaunama šoninė bloko sienelė.

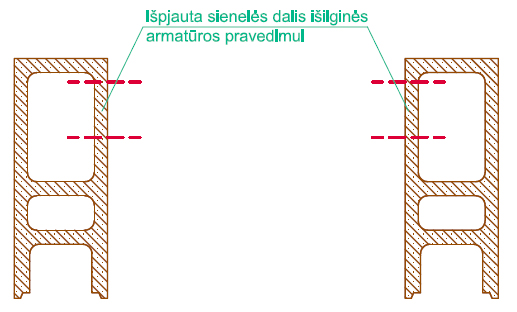

atramine siena is blokeliu

















HAUS P6-20 kampinis klojinių blokas taip pat gali būti naudojamas vidurinėje konstrukcijos dalyje. Tokiu atveju išpjaunama galinė bloko sienelė (raizginys).

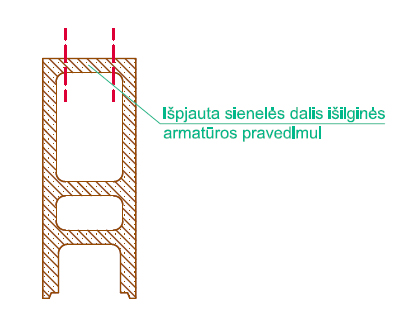

ispjauta sienos dalis armaturai

















Naudojant 30 cm pločio klojinių blokus, kampinis blokas gaunamas nupjaunant šonines sieneles ir vidurinę sienelę, armatūros pravedimui.

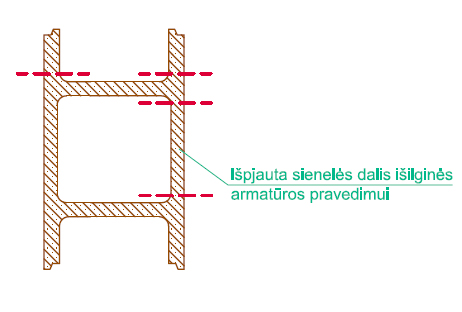

haus blokeliai armatura

















Betono išeiga HAUS klojinių blokams:

HAUS P6-20 Betono išeiga
Užpilamo betono kiekis vienam blokui

0,015 m3

Užpilamo betono kiekis vienam metrui, kai konstrukcijos aukštis 25 cm (pvz. sąrama)

0,03 m3

Užpilamo betono kiekis vienam metrui, kai konstrukcijos aukštis 50 cm (pvz. rostverkas)

0,06 m3

Užpilamo betono kiekis vienam m2 sienos

0,117 m3

Užpilamo betono kiekis vienam m3 sienos

0,6 m3



HAUS P6-30 Betono išeiga
Užpilamo betono kiekis vienam blokui

0,026 m3

Užpilamo betono kiekis vienam metrui, kai konstrukcijos aukštis 25 cm (pvz. sąrama)

0,052 m3

Užpilamo betono kiekis vienam metrui, kai konstrukcijos aukštis 50 cm (pvz. rostverkas)

0,104 m3

Užpilamo betono kiekis vienam m2 sienos

0,206 m3

Užpilamo betono kiekis vienam m3 sienos

0,7 m3

Betonavimo darbai

Betonavimo darbai atliekami pagal ST 121895674.06:2009  “Betonavimo darbai” reikalavimus. Betono mišinys klojamas horizontaliais sluoksniais visame betonuojamos konstrukcijos plote. Kad visa betoninė konstrukcija būtų vienalytė, ką tik paruoštą betono mišinį reikia kloti ant ankstesnio sutankinto sluoksnio, kurio cementas dar nepradėjo stingti.
Prieš užmonolitinant HAUS klojinių blokus, jų paviršius drėkinamas vandeniu. Rekomenduojama užbetonuoti iki trijų blokų eilių, kai betono slankumo klasė S3 (takus). Kai konstrukcija yra aukšta, betonavimas vykdomas etapais. Kiekviename etape užbetonuojama trys su puse blokų eilės. Taip užtikrinamas betono ir HAUS klojinių blokų sukibtis. Naudojamas C20/25 klasės betonas.
Pradinėje sukloto betono kietėjimo stadijoje reikia palaikyti tam tikrą temperatūros ir drėgmės režimą. Betonas, periodiškai laistomas, vasarą saugomas nuo saulės spindulių, o žiemą – nuo šalčio. Atviri betono paviršiai uždengiami  ne vėliau kaip po 10-12 valandų nuo betonavimo pabaigos.
Vasarą betonas, pagamintas su paprastu portlandcemenčiu, laistomas septynias paras. Kai oro temperatūra aukštesnė kaip 15° C, pirmąsias tris paras dieną betonas laistomas kas 3 h ir vieną kartą naktį, vėliau – ne rečiau kaip tris kartus per parą. Išbetonuotą konstrukciją galima pradėti laistyti tik po 5- 10 h. Kai paros oro vidutinė temperatūra yra 3° C ir žemesnė, betono galima nelaistyti.
Kietėjančio betono priežiūros trukmė nustatoma, atsižvelgiant į cemento hidratacijos greitį, betono savybes, aplinkos temperatūrą ir santykinę drėgmę. Įvertinant tuos faktorius kietėjančio betono priežiūros trukmė būna nuo  2 iki 10 parų.
Tais atvejais, kai betonas turi būti atsparus dilumui arba yra veikiamas nepalankių aplinkos sąlygų priežiūros trukmė turi būti pailginta.
Išramstymų nuėmimo laikas priklauso nuo betono kietėjimo greičio ir konstrukcijos paskirties.
